Uue krundi haljastus: millest alustada

Maja on valmis, ümberringi ehituspinnas ja tehnika jäljed. Õige tööde järjekord, et midagi ei peaks kaks korda ümber tegema.

Uue krundi haljastus: millest alustada

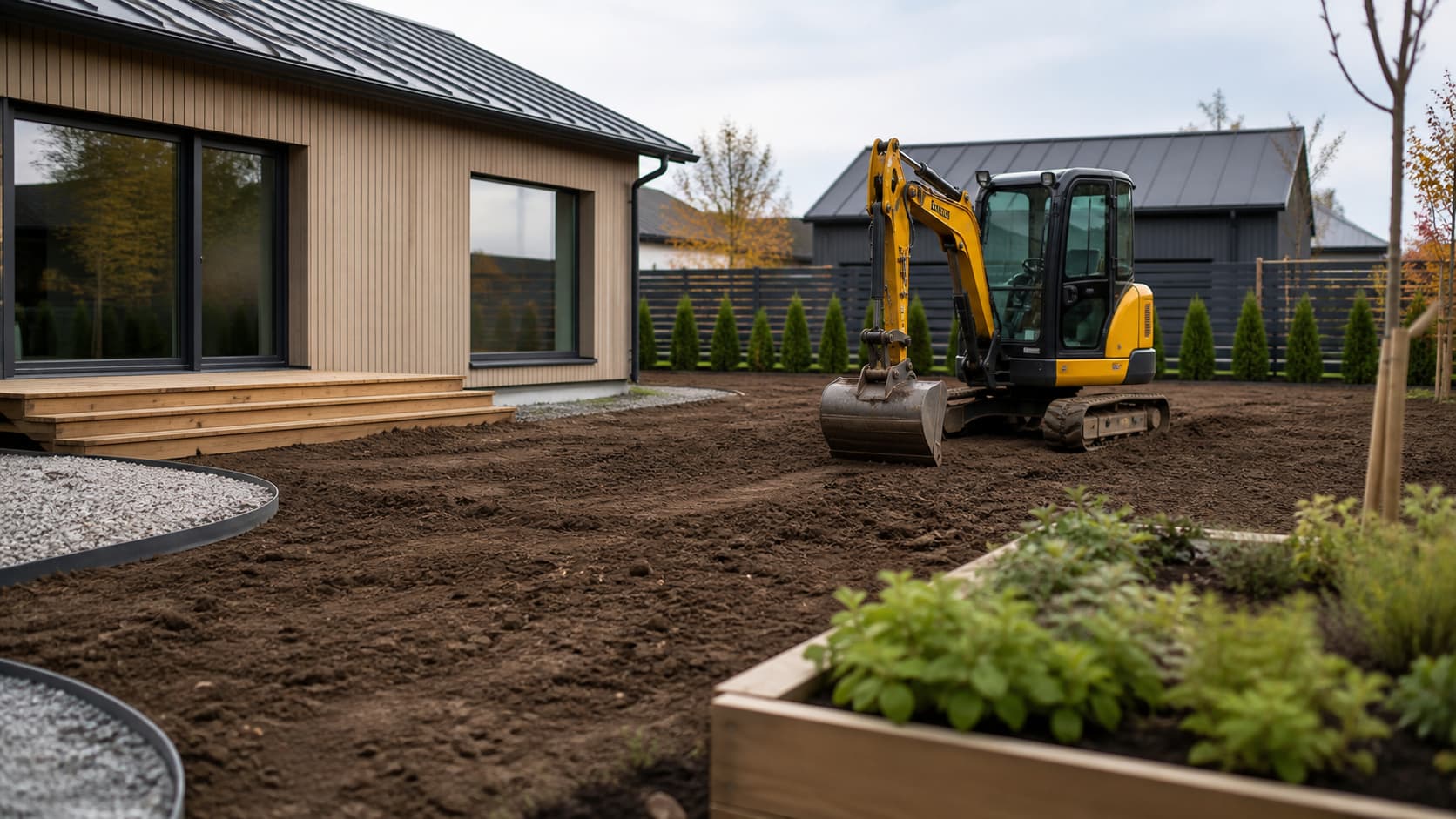

Kui uue maja ehitus jõuab lõpusirgele, ümbritseb hoonet enamasti rasketehnikaga kivikõvaks sõidetud savine või paene täitepinnas, kuhu vihmavesi jääb loikudena seisma. Kõige kallim viga, mida värske majaomanik sel hetkel teha saab, on tellida huupi paar koormat mulda ja külvata muru enne, kui kõrgused, sadevete ärajuhtimine ja kõvakatted on paigas. Toome välja kuueastmelise tööde järjekorra, mille järgi käib uue krundi haljastus Tallinnas ja Harjumaal nii, et valmis muru ei peaks aasta pärast uuesti üles kaevama.

1. etapp: krundi puhastus, puude raie ja kõrguste plaan

Enne mullatööde algust vaadatakse üle olemasolev taimestik ja reljeef. Ehituse käigus juurekaela vigastanud või valesse kohta jäänud puud ning võsa eemaldatakse teenusega puude langetamine ja kännud freesitakse 20–30 cm sügavuselt välja. Samal ajal pannakse paika aiaplaan: kuhu tulevad parkimisala, jalgteed, terrass, abihoone, laste mängunurk ja privaatsust andvad hekid.

2. etapp: drenaaž, sadevesi, kaablid ja kastmissüsteem

Kõik maa-alused võrgud ehitatakse välja musta pinnase faasis, enne kasvumulla laotamist:

  • vihmaveetorude lehtrid ja sadeveedrenaaž, eriti Viimsi, Kakumäe, Rae ja Harku savikatel kruntidel;
  • aiavalgustuse, väravaautomaatika, robotniiduki laadimisjaama ja abihoone elektrikaablid kaitsekõrides;
  • automaatse kastmissüsteemi magistraaltorud ja klapikaevud.

3. etapp: aluspinna koorimine ja must planeering

Ehitusaegne tihenenud pinnas kobestatakse, ehituspraht ja suured paelahmakad korjatakse välja ning antakse aluspinnale kindel kalle (vähemalt 1–2 cm meetri kohta) majavundamendist eemale. Täpsemalt lugege teenusest pinnase tasandamine ja mullatööd.

4. etapp: sillutis, äärekivid ja piirdeaiad

Sissesõidutee, parkla ja jalgteede ehitus nõuab killustikualuste väljakaevamist ja rasket vibroplaati. Seetõttu tehakse tänavakivi ja sillutise paigaldus, piirdeaia vundamendid ja terrassi postid alati enne kasvumulla toomist. Paigaldatud äärekivid annavad ühtlasi täpse nulltasapinna, mille järgi hiljem muld tasandada.

5. etapp: sõelutud kasvumuld ja suurte puude istutus

Kui rasketehnika on krundilt lahkunud, tellitakse sõelutud mulla ja puistematerjalide tarne. Muru alla laotatakse pärast rullimist 12–15 cm paksune mineraalne kasvumulla kiht, tulevaste hekkide ja peenarde kraavidesse aga 40–60 cm. Selles etapis istutatakse ära ka suured puud ja elupuuhekk.

6. etapp: rullmuru või muru külv ning peenarde viimistlus

Eriti tähelepanelik tuleb olla Tallinna ja Harjumaa erinevatel pinnastel: Rae, Harku ja Viimsi savimoreenil ei tohi uut kasvumulda laotada otse siledaks rullitud savikihile, vaid aluspind tuleb enne läbi kobestada, et tekiks üleminekukiht ja vesi ei jääks mulla ning savi piirile seisma. Nõmme ja Pirita liivastel kruntidel on seevastu oluline segada kasvumulla hulka piisavalt huumust ja savikamat komponenti, muidu kuivab värske muru esimese suvise kuumalainega. Viimase sammuna rullitakse lahti siirdemuru või külvatakse muruseeme, paigaldatakse peenrapiirded, istutatakse püsililled ja kaetakse istutusalad männikooremultšiga. Kogu terviklahenduse projekteerimisest kuni võtmed-kätte teostuseni leiate teenusest haljastustööd Tallinnas ja Harjumaal.

Korduvad küsimused

Kas krundi haljastuse saab jagada mitme aasta peale, kui eelarve on piiratud?

Jah, ja see on väga levinud praktika. Esimesel aastal tuleb kindlasti ära teha maa-alused kaablid-torud, pinnase kalded majast eemale, sissesõidutee sillutis ja muru rajamine, et õues ei oleks pori. Peenrad, ilupõõsad ja aiavalgustid saab lisada järgmisel hooajal ilma midagi lõhkumata.

Kui palju sõelutud mulda kulub uue 1000 m² suuruse krundi haljastamiseks?

Kui 1000 m² krundist võtavad maja, sillutis ja terrass enda alla 350 m², jääb muru ja peenarde alla umbes 650 m². Arvestades 15 cm paksuse kasvukihi ja mulla 20% vajumisvaruga, kulub sellisele krundile keskmiselt 110–130 kuupmeetrit sõelutud kasvumulda.

Kas enne uue mulla pealetoomist tuleb vana ehituspinnas krundilt ära vedada?

Ainult siis, kui olemasolev pinnas on juba äärekivide ja sokli ülemise piirini või täis ehitusjäätmeid. Kui kõrgusmärk lubab krundi pinda 12–15 cm tõsta, kobestame olemasoleva mineraalpinnase läbi, anname sellele kalded ja laotame sõelutud kasvumulla otse peale.

Kompaktlaadur eemaldab vana murukamarat
Meie tööd: Vana murukamara eemaldamine

Haljastustööd

Tuleme kohale, hindame töömahu ja teeme kirjaliku pakkumise. See on tasuta ega kohusta millekski.
